Instalacji gazowej, elektrycznej i przewodów spalinowych nie wykonuje się samodzielnie. Ten tekst porządkuje kolejność decyzji - mówi, co zamówić, kogo zapytać i jaki dokument odebrać na każdym etapie budowy. Nie opisuje, jak cokolwiek podłączyć ani poprowadzić. Moce, przekroje, średnice i parametry komina wylicza oraz podpisuje uprawniony projektant, a wykonanie i pomiary bierze na siebie uprawniony fachowiec. Błąd przy gazie, elektryce i spalinach jest groźny dla zdrowia i życia, a jego skutki bywają nieodwracalne. Ten tekst nie jest projektem ani ekspertyzą.
Planowanie instalacji w domu jednorodzinnym - oś czasu sześciu momentów, w których zapadają decyzje
Ten tekst jest mapą momentów, w których zapadają decyzje o instalacjach - nie instrukcją, jak je wykonać. Pokazuje, co zamówić, kogo zapytać i jaki dokument odebrać na każdym etapie budowy. Parametry - przekroje, moce, średnice - ustala projektant i uprawniony fachowiec, i to oni się pod nimi podpisują. My porządkujemy kolejność, bo tu najłatwiej stracić pieniądze.
Kolejność decyduje, bo instalacje ciągną się nawzajem. Wybór źródła ciepła pociąga projekt elektryki, dobór przyłączy, sposób wentylacji i to, co zostanie zalane w posadzce. Zmiana źródła ciepła po projekcie to nie poprawka jednej strony - to kaskada zmian w kilku branżach naraz. Dlatego ten rozdział ma układ osi czasu, a nie spisu treści: część decyzji jest nieodwracalna po zasypaniu wykopu i po tynku. Po tych dwóch momentach powrót do rury czy przewodu oznacza kucie.
Oś czasu ma sześć momentów: najpierw potrzeby (co dom ma mieć), potem projekt (decyzje na papierze), przyłącza (sieci i prąd), etap surowy (co wchodzi w ściany i posadzki), biały montaż (osprzęt na gotowe ściany) i na koniec odbiory (dokumenty, które zostają na lata). Jedno zastrzeżenie przeciw intuicji: przyłącza i prąd na budowę zaczyna się załatwiać wcześniej, niż się wydaje. Samo wydanie warunków ma terminy ustawowe liczone w tygodniach - dla typowego domu 21 dni od złożenia wniosku przy prądzie (Prawo energetyczne, art. 7 ust. 8g pkt 1) i przy wodzie (ustawa o zbiorowym zaopatrzeniu w wodę, art. 19a ust. 1 pkt 1) - ale na wykonanie przyłącza czeka się zwykle dłużej, a termin podaje umowa z operatorem.
Przyłącze to odcinek od sieci do granicy odpowiedzialności, za którym zaczyna się instalacja wewnętrzna inwestora - gdzie dokładnie przebiega granica, określa operator. Warunki przyłączenia to pismo mówiące, na jakich zasadach da się podłączyć; umowa przyłączeniowa to dopiero zobowiązanie do wykonania. Rekuperacja to wentylacja mechaniczna z odzyskiem ciepła. Jastrych to warstwa posadzki, w której zatapia się ogrzewanie podłogowe. Peszel to osłonowa rura na przewody, a przepust to przejście instalacji przez przegrodę. DWU (deklaracja właściwości użytkowych) to dokument wyrobu potwierdzający jego parametry; dawną aprobatę techniczną zastąpiła Krajowa Ocena Techniczna (KOT). Uprawnienia do projektowania i uprawnienia do wykonawstwa to dwie różne rzeczy - projektant liczy i podpisuje, wykonawca montuje.
Każdy z sześciu momentów ma dalej własną sekcję z konkretami: kto wydaje dokument, ile to trwa i co trzeba zobaczyć na budowie, zanim dostęp zniknie pod tynkiem lub posadzką.
Zanim powstanie projekt - sześć instalacji do rozstrzygnięcia i to, jak jedna uruchamia kolejne
Dom jednorodzinny ma sześć warstw instalacyjnych i każda z nich zapada w decyzji, zanim projektant postawi pierwszą kreskę. To: elektryka, instalacja wodno-kanalizacyjna, ogrzewanie, wentylacja, gaz oraz - gdy w pobliżu nie ma sieci - woda z własnego ujęcia. Nie da się ich zamówić po kolei, bo są ze sobą spięte. Wybór źródła ciepła ciągnie za sobą pytanie o komin albo przyłącze gazu, o moc przyłącza energetycznego i o metry kwadratowe na pomieszczenie techniczne. Dlatego decyzje instalacyjne podejmuje się razem z bryłą domu, a nie po jej narysowaniu - inaczej architekt projektuje ściany, pod które instalacje trzeba będzie później naginać.
W zespole, który to rozstrzyga, siedzą cztery role. Inwestor wnosi potrzeby i budżet. Architekt układa bryłę i rzuty. Projektant branżowy - osoba inna niż architekt, z osobnymi uprawnieniami - liczy i podpisuje każdą instalację. Instalator podpowiada, co da się potem wykonać na budowie. Im wcześniej ci ludzie rozmawiają ze sobą, tym mniej kosztownych korekt później.
Moc przyłącza, przekroje, przekrój komina i parametry urządzeń wylicza i podpisuje projektant branżowy. Inwestor dostarcza potrzeby i budżet - liczby są po stronie projektanta.
Od czego zacząć rozmowę - jak przełożyć sposób życia domowników na wymagania instalacji
Technologia jest wynikiem rozmowy o potrzebach, nie jej punktem wyjścia. Na instalacje przekłada się liczba domowników, tryb pracy (praca z domu to inne zużycie energii niż dom pusty w dzień), a także plany: dziecko, auto elektryczne, fotowoltaika w przyszłości. Zanim dojdzie do spotkania z projektantem, warto mieć gotowe odpowiedzi:
- Ile osób zamieszka w domu docelowo, a nie na starcie?
- Czy ktoś pracuje z domu i którymi pomieszczeniami w ciągu dnia?
- Czy w planach jest ładowanie samochodu elektrycznego przy domu?
- Czy dach ma przygotować się pod panele, nawet jeśli nie od razu?
- Jakie urządzenia kuchenne i grzewcze mają być zasilane - prąd czy gaz?
Mapa zależności - jak jedna decyzja o źródle ciepła uruchamia komin, gaz, elektrykę i kotłownię
Łańcuch zaczyna się od źródła ciepła. Ono przesądza, czy potrzebny jest komin, przyłącze gazu czy tylko mocniejsze przyłącze energetyczne, a dalej - ile miejsca zajmie urządzenie w pomieszczeniu technicznym. Decyzja o wentylacji mechanicznej z odzyskiem ciepła, czyli rekuperacji, zmienia resztę: wymusza szczelność powietrzną budynku i wpływa na dobór źródła ciepła, bo dom szczelny traci ciepło inaczej niż wentylowany grawitacyjnie. Woda z własnego ujęcia dokłada własny wątek - pompowanie potrzebuje energii, a ścieki i tak trzeba gdzieś odprowadzić. Osobną warstwą okablowania jest niskoprąd: LAN, alarm, domofon, sterowanie. Trzeba go przewidzieć na tym samym etapie co resztę, bo przewody idą w ściany razem z elektryką.
Projekt gotowy czy indywidualny - co każdy z nich oznacza dla swobody w instalacjach
Projekt gotowy z katalogu ma już przyjęte źródło ciepła, układ kotłowni i rozwiązania instalacyjne. Zmiana źródła ciepła - na przykład z kotła gazowego na pompę ciepła - to robota projektanta adaptującego, a nie skreślenie jednej linijki: taka zmiana pociąga elektrykę, przyłącze i izolację pod płytą. Dlatego źródło ciepła warto rozstrzygnąć przed zakupem projektu. Projekt indywidualny daje większą swobodę i inny harmonogram, bo instalacje powstają pod potrzeby od zera. Niezależnie od wariantu wymagaj kompletności branż - osobnych projektów elektryki, sanitarnej, wentylacji i ewentualnie gazu - wraz z uzgodnieniami i zgodnością z warunkami technicznymi, czyli rozporządzeniem, któremu ma odpowiadać budynek. Rozporządzenie z 2002 r. nie obowiązuje od 20 września 2026 r., a nowego do 14 października 2026 r. nie ogłoszono; przez 18 miesięcy można według dotychczasowych przepisów projektować po złożeniu oświadczenia inwestora (art. 102a Prawa budowlanego, Dz.U. 2026 poz. 1161). Dlatego warto zapytać projektanta, według których warunków technicznych powstał projekt, i mieć tę odpowiedź na piśmie.
Ile kosztuje doprowadzenie instalacji - z czego składa się rachunek i w jakiej kolejności się płaci
Rozmowa o kosztach instalacji zwykle zaczyna się od pytania „ile kosztuje przyłącze", a to pytanie ukrywa najważniejszą rzecz: żadna instalacja nie jest jedną płatnością. Weźmy prąd. Najpierw składa się wniosek o warunki przyłączenia do operatora sieci - za samo wydanie warunków przepisy nie przewidują opłaty. Potem przychodzi opłata przyłączeniowa - naliczana przez operatora. Osobno płaci się za projekt branżowy, który przygotowuje uprawniony projektant. I dopiero na końcu za samo wykonanie. Cztery kroki, cztery różne momenty, często cztery różne podmioty po drugiej stronie. Podobny ciąg - warunki, projekt, wykonanie - powtarza się przy wodzie, kanalizacji i gazie, ale rachunek wygląda różnie: przy gazie operator nalicza opłatę za przyłączenie, a przyłącze wodociągowe i kanalizacyjne buduje na własny koszt osoba, która ubiega się o przyłączenie (ustawa o zbiorowym zaopatrzeniu w wodę, art. 15 ust. 2). Jak to wygląda w konkretnej gminie, mówią warunki przyłączenia.
Dla budżetu znaczenie ma, że część tych wydatków jest bezzwrotna i zapada, zanim na działce cokolwiek powstanie. Opłaty przyłączeniowe, projekty branżowe, uzgodnienia u rzeczoznawców i w zakładach - to pieniądze wydane na papier i decyzje. Nie da się ich odzyskać, jeśli koncepcja się zmieni. Dlatego kolejność źródeł ciepła i mediów warto ustalić przed zamówieniem pierwszego projektu, a nie w trakcie.
Koszt każdej instalacji rozkłada się na trzy warstwy, rozciągnięte w czasie:
- Wykup lub przyłączenie mediów - opłaty do operatora za przyłącze prądu, wody, gazu, albo koszt własnego ujęcia czy zbiornika, gdy sieci nie ma.
- Materiał - rury, przewody, rozdzielnica, armatura, urządzenia.
- Robocizna - praca ekip i uprawnionych fachowców, od wkopania przyłącza po biały montaż.
Ułożone chronologicznie wygląda to tak. Przed łopatą: wnioski o warunki, opłaty przyłączeniowe, projekty branżowe, uzgodnienia. W trakcie budowy: wykonanie przyłączy, rozprowadzenie instalacji w ścianach i stropach, materiał na tym etapie. Na końcu: biały montaż, osprzęt i urządzenia na gotowe ściany. Płaci się w tej kolejności, bo tak następują po sobie prace - i dlatego rachunek rozlany jest na kilkanaście miesięcy, a nie na jedną fakturę.
Przy nowym domu lista programów jest krótsza, niż sugerują ogłoszenia. Czyste Powietrze dotyczy wymiany źródła ciepła i termomodernizacji w istniejących domach - nowo budowanych od 2020 r. nie obejmuje. Mój Prąd zakończył nabór 12 września 2025 r., a operator programu zapowiada, że w dotychczasowej formule nie wróci. Dla budujących działa Moje Ciepło (dotacja do pompy ciepła w nowym domu jednorodzinnym) - nabór do 26 lutego 2027 r. albo do wyczerpania środków (stan na 14.10.2026, mojecieplo.gov.pl). Programy potrafią uzależnić wypłatę od kolejności działań i kompletu dokumentów - faktur, protokołów, zgłoszeń we właściwej sekwencji - więc o dotacji myśli się przed wyborem źródła ciepła, nie po wykonaniu. Aktualny regulamin sprawdź u operatora programu przed decyzją.
Zasada praktyczna jest jedna: największe i nieodwracalne pieniądze wydaje się na początku, na decyzjach i papierze, a nie na końcu na armaturze. Dlatego mapę wydatków układa się razem z projektem, zanim pierwsza opłata przyłączeniowa zdąży przesądzić resztę.
Prąd na budowę i warunki przyłączenia - pierwsza rzecz do załatwienia, jeszcze przed projektem
Na pustą działkę nie wejdzie żadna ekipa bez źródła zasilania. Betoniarka, piła, pompa do wody w wykopie, narzędzia akumulatorowe do ładowania, oświetlenie krótkiego dnia zimą - wszystko to ciągnie prąd od pierwszego dnia robót. Dlatego wniosek o warunki przyłączenia składa się bardzo wcześnie, często zanim powstanie projekt domu. Powód jest prozaiczny: czas oczekiwania u operatora sieci dystrybucyjnej potrafi liczyć się w miesiącach, a bez wydanych warunków nie ruszy ani budowa, ani część uzgodnień projektowych. Ten jeden dokument potrafi przesunąć cały harmonogram.
Wniosek o określenie warunków przyłączenia składa się do operatora sieci dystrybucyjnej właściwego dla adresu działki - to firma obsługująca sieć na danym terenie, nie sprzedawca energii. W odpowiedzi przychodzą warunki przyłączenia i projekt umowy. O tym, czy przyłączenie w ogóle jest możliwe, w jakim terminie i na jakich zasadach, rozstrzyga operator, nie inwestor. Warto złożyć wniosek, gdy tylko działka jest kupiona i znany jest jej numer ewidencyjny.
Przyłącze tymczasowe na czas budowy - po co jest i czym różni się od docelowego
Na czas robót zwykle stawia się przyłącze tymczasowe, często w postaci rozdzielnicy budowlanej zasilanej z sieci. Służy ono wyłącznie budowie i jest rozwiązaniem przejściowym - przyłącze docelowe, z licznikiem w stałym miejscu i instalacją rozprowadzoną po domu, powstaje później. Samo przyłącze, czyli odcinek od sieci do złącza, wykonuje operator lub wskazany przez niego wykonawca, na warunkach z wydanego dokumentu. Co sprawdzić w ofercie wykonawcy prac po stronie inwestora: czy ma uprawnienia i czy po robocie wyda protokół pomiarów. Przed montażem licznika operator żąda zwykle dokumentu potwierdzającego gotowość instalacji, podpisanego przez osobę z uprawnieniami - jakiego dokładnie, podają warunki przyłączenia albo instrukcja operatora.
Co zrobić, gdy działka nie ma dostępu do sieci
Jeżeli sieci w zasięgu nie ma albo rozbudowa potrwa, rozwiązaniem przejściowym bywa agregat prądotwórczy, który zasili budowę do czasu przyłączenia. Dostępność sieci i realny termin sprawdza się u operatora - to jego odpowiedź, a nie założenie inwestora, przesądza o dalszych krokach.
Możliwość doprowadzenia mediów zależy od stanu prawnego działki: dostępu do drogi publicznej i tego, czy przyłącza mogą przejść przez grunt sąsiada. Gdy sieć albo przyłącze ma przejść przez działkę sąsiada, potrzebna jest jego zgoda w trwałej formie - zwykle służebność (dla urządzeń operatora: służebność przesyłu), ustanawiana umową u notariusza i ujawniana w księdze wieczystej. To rzeczy do sprawdzenia przed zakupem działki - stan prawny pokazuje księga wieczysta, przebieg granic i mediów ustala geodeta, a jaką formę zgody wybrać w konkretnej sprawie, doradzi notariusz albo prawnik.
Co zapada na etapie projektu - decyzje na papierze i to, kto się pod nimi podpisuje
Projekt budowlany to dokument, który idzie do urzędu po pozwolenie na budowę - opisuje bryłę domu, układ pomieszczeń, konstrukcję. Projekty branżowe instalacji to osobne opracowania: elektryka, woda i kanalizacja, ogrzewanie, wentylacja, nieraz gaz. Na tym etapie rozstrzyga się podział ról, który zostaje na całą budowę. Inwestor mówi, czego potrzebuje - gdzie mają być gniazda, czy ma być ogrzewanie podłogowe, jakim paliwem grzać, jaki budżet eksploatacji wchodzi w grę. Uprawniony projektant branżowy zamienia te potrzeby na liczby: moce, przekroje, średnice, krotności wymiany powietrza.
Moc źródła ciepła, przekroje przewodów, dobór zabezpieczeń, przekrój i wysokość komina wylicza i podpisuje projektant na podstawie obliczeń. Nie dobiera się ich z metrażu domu ani z żadnego poradnika - ta sama bryła na dwóch działkach, z inną izolacją i innym nasłonecznieniem, dostaje różne parametry.
Zanim ekipa zacznie kłaść rury i ciągnąć przewody, sprawdza się trzy rzeczy: osobne opracowanie dla każdej branży, podpis osoby z uprawnieniami do projektowania i wymagane uzgodnienia. To sprawdzenie robi się przed wejściem ekipy, nie po - projekt dołożony po fakcie zwykle tylko opisuje to, co już zrobiono.
Elektryka w projekcie - co ustalasz jako inwestor, a co wylicza i podpisuje projektant
Rozmieszczenie punktów i potrzeby na przyszłość rozstrzyga inwestor: miejsce pod ładowarkę do auta, rezerwa pod fotowoltaikę, zapas w rozdzielnicy. Dobór zabezpieczeń, przekroje, układ obwodów oraz ochronę przeciwporażeniową i przeciwprzepięciową wylicza i podpisuje uprawniony projektant. Odgromówka bywa decyzją projektową - czy wchodzi w grę i w jakim zakresie, rozstrzyga projektant na podstawie analizy ryzyka, nie z samej chęci inwestora.
Woda i kanalizacja w projekcie - jak źródło wody i sposób odprowadzenia ścieków zmieniają resztę
To decyzja rozwidlająca cały projekt: sieć wodociągowa czy własne ujęcie, kanalizacja miejska, przydomowa oczyszczalnia czy zbiornik bezodpływowy. Od niej zależy przebieg rur i to, co powstaje na działce. Średnice, spadki i sposób przygotowania ciepłej wody użytkowej ustala projektant.
Woda deszczowa, retencja i drenaż to sąsiad kanalizacji. Przepisy coraz częściej wymuszają zagospodarowanie deszczówki na własnej działce - sposób rozstrzyga projektant oraz zapis warunków przyłączenia i planu miejscowego, nie wybór między naziemnym a podziemnym zbiornikiem w sklepie. Dokąd ostatecznie trafia woda z rynien i nawierzchni, rozstrzyga się na etapie zewnętrznym budowy.
Ogrzewanie w projekcie - od czego zależy dobór źródła ciepła i kto podpisuje jego moc
Punktem startu jest wynik obliczeń zapotrzebowania na ciepło. Inwestor rozstrzyga paliwo, komfort, budżet eksploatacji i dostępną dotację - między ogrzewaniem domu gazem, ogrzewaniem elektrycznym a pompą ciepła. Moc urządzenia wynika z obliczeń projektanta, nie z powierzchni domu - zapis „do X m² pompa Y kW" to błąd. Decyzja o źródle ciepła i ogrzewaniu podłogowym wpływa na warstwy pod płytą fundamentową, a tych po wylaniu nie da się już ruszyć.
Wentylacja w projekcie - decyzja, którą podejmuje się przed stropem, bo zmienia wysokość pomieszczeń
Wentylacja grawitacyjna a mechaniczna z odzyskiem ciepła (rekuperacja) to dwa różne światy dla reszty instalacji. Trasy kanałów rekuperacji wpływają na konstrukcję stropu i obniżenie sufitów - przegapienie tego kończy się podciągami i zabudowami montowanymi później. Krotność wymiany powietrza ustala projektant. Z wentylacją wiąże się szczelność powietrzna i paroizolacja - każde przebicie przegrody ma znaczenie.
Gaz w projekcie - kiedy w ogóle wchodzi w grę i jakie dokumenty go uruchamiają
Gaz sieciowy albo zbiornik na gaz płynny - o możliwości przyłączenia do sieci rozstrzyga operator na podstawie dostępności w danej lokalizacji. Jako zamawiający wymagaj projektu instalacji gazowej od uprawnionego projektanta i wykonania przez uprawnionego wykonawcę. Bez tego instalacja nie przejdzie prób.
Komin i przewody spalinowe - co projekt przewiduje, zanim w ogóle wybierzesz kocioł
Komin wiąże się ze źródłem ciepła i z kominkiem. Jego brak w projekcie zamyka część opcji grzewczych i wymaga późniejszej ingerencji w dach i więźbę - a to już kucie i przeróbka konstrukcji. Przekrój i wysokość komina ustala projektant; wykonane przewody sprawdza się potem przed odbiorem - opinię kominiarską opisuje sekcja o odbiorach. Zasada praktyczna na cały ten etap jest jedna: liczby biorą się z obliczeń i podpisu projektanta, a nie z metrażu czy cudzego domu.
Przyłącza wody, kanalizacji i gazu - jakie dokumenty składasz, do kogo i ile to trwa
Ten etap biegnie równolegle z projektem, i to nie przypadkiem. Czas oczekiwania na warunki przyłączenia potrafi rozciągnąć się na tygodnie, a bez nich projektant nie domknie części instalacyjnej. Dlatego wnioski o warunki warto złożyć, gdy tylko ma się tytuł prawny do działki - zanim dokumentacja trafi na biurko. Prąd na budowę to osobna sprawa, załatwiana wcześniej; tu zostają trzy pozostałe media: woda, kanalizacja i gaz, plus warianty na wypadek, gdy sieci po prostu nie ma.
Przyłącze wody i kanalizacji - od kogo bierzesz warunki i co robisz, gdy sieci nie ma
Warunki na przyłącze wody i kanalizacji wydaje lokalne przedsiębiorstwo wodociągowo-kanalizacyjne. Składa się do niego wniosek o warunki przyłączenia z danymi działki oraz planem zabudowy lub szkicem sytuacyjnym. Gdy sieci nie ma, pozostaje własne ujęcie wody i przydomowa oczyszczalnia ścieków - a to, czy wystarczy zgłoszenie, czy potrzebne jest pozwolenie wodnoprawne, rozstrzyga organ (starostwo albo organ wydający pozwolenia wodnoprawne), nie inwestor i nie ten tekst.
Przyłącze wodociągowe to odcinek od sieci do instalacji wewnętrznej w budynku, razem z zaworem za wodomierzem głównym. Buduje się je na koszt osoby, która ubiega się o przyłączenie, a jeśli umowa nie stanowi inaczej, za jego sprawne działanie odpowiada odbiorca usług, czyli zwykle właściciel domu, a nie przedsiębiorstwo wodociągowe (ustawa o zbiorowym zaopatrzeniu w wodę, art. 2 pkt 6, art. 5 ust. 2 i art. 15 ust. 2). Pytanie „kto odpowiada za przyłącze wody przed licznikiem" ma odpowiedź w umowie i regulaminie dostawcy - sprawdź to, zanim podpiszesz.
Przyłącze gazowe - jak sprawdzić dostępność sieci i co robisz, gdy jej nie ma
Dostępność sieci i wniosek o warunki składa się u operatora sieci gazowej - zwykle online, przez jego portal. Jeśli sieci nie ma, alternatywą jest zbiornik na gaz płynny. Jako zamawiający wymagaj jasnego terminu wydania warunków i pisemnej informacji o zakresie prac po stronie operatora oraz po Twojej - to przesądza o tym, za co płacisz. Przyłącze gazu projektuje i wykonuje uprawniony fachowiec; rolą zamawiającego jest odbiór kompletu dokumentów, nie montaż.
Woda z własnego ujęcia - jakie formalności poprzedzają wiercenie studni
Studnia głębinowa bywa jedynym rozwiązaniem poza zasięgiem sieci. To, czy wystarczy zgłoszenie, czy potrzebne jest pozwolenie, zależy od głębokości i poboru dla konkretnego przypadku - i rozstrzyga to organ (starostwo lub organ wydający pozwolenia wodnoprawne). Przed wierceniem warto mieć opinię hydrogeologa co do warunków gruntowo-wodnych, a samo wiercenie zlecić wykonawcy z odpowiednimi uprawnieniami. Wymagaj dokumentacji z wykonania otworu - zostanie na lata.
Harmonogram przyłączy - jak ułożyć kolejność, żeby żaden brak nie zatrzymał budowy
Warunki na prąd i gaz zdobądź najwcześniej - wpływają na projekt i dobór źródła ciepła. Przed zasypaniem wykopu ustala się poziom wejścia wody i kanalizacji względem rzędnej terenu i posadzki.
Po zasypaniu zmiana głębokości wejścia oznacza ponowny wykop - to rzecz praktycznie nieodwracalna bez rozkopania działki. Część przyłączy robi się w trakcie budowy, część zgłasza do odbioru dopiero na końcu, już z udziałem geodety i operatora.
Co musi wejść w ściany i stropy przed tynkiem - lista ostatniego momentu przed zakryciem
Ten etap to punkt bez powrotu dla wszystkiego, co ma zniknąć pod tynkiem i jastrychem. Dopóki trasy są odkryte, zmiana rozmieszczenia gniazda czy przełożenie rury to kwestia przesunięcia przewodu. Po zakryciu ta sama zmiana oznacza kucie i odtwarzanie warstwy. Rozprowadzenie przewodów i rur to robota uprawnionych wykonawców według projektu - inwestor nie prowadzi tych prac, lecz nadzoruje je i odbiera. Branże wchodzą zwykle w kolejności: najpierw to, co biegnie najgłębiej i najtrudniej zmienić (kanały wentylacji przy stropie, piony kanalizacji), potem instalacja wodna i rurki ogrzewania płaszczyznowego, na końcu elektryka, która jako najcieńsza daje się poprowadzić wokół tego, co już leży.
Kto pilnuje, żeby elektryk nie wszedł w kanał wentylacji - koordynacja branż na budowie
Typowa porażka tego etapu to kolizja tras. Elektryk, hydraulik, ekipa wentylacji i ekipa wylewek to zwykle osobne firmy, które się nie widzą i nie uzgadniają kolejności. Dwie drogi: jedna firma od wszystkich instalacji bierze koordynację na siebie, przy branżach osobno koordynacja jest niczyja, dopóki ktoś jej nie przypisze. W praktyce pilnuje tego kierownik budowy - a gdy nikt tej roli nie pełni, spada ona na inwestora. Kto odpowiada za przejście instalacji przez przegrodę nośną, czyli ścianę lub strop przenoszący obciążenia - konstruktor czy instalator - ustala się przed wejściem ekip, najlepiej zapisem w umowie.
Rola kierownika budowy przed zakryciem - jakie odbiory cząstkowe wpisuje do dziennika
Dziennik budowy to urzędowy zapis przebiegu prac, a wpis kierownika o odbiorze cząstkowym jest dowodem, że dana robota została sprawdzona przed zakryciem. Kierownik potwierdza w nim m.in. próby szczelności instalacji, zakrycie zbrojenia i zalanie posadzki. Przy domu jednorodzinnym dziennika nie dołącza się do zawiadomienia o zakończeniu budowy (potocznie: zgłoszenia zakończenia budowy) - art. 57 ust. 1b Prawa budowlanego - ale to te wpisy dokumentują, że roboty zakryte sprawdzono, i do nich sięga się przy sporze z wykonawcą albo kontroli nadzoru. Dlatego warto upewnić się przed zakryciem, że próba się odbyła i jest odnotowana - a nie odkrywać braku przy odbiorze końcowym.
Instalacja elektryczna pod tynk - co zobaczyć na budowie, zanim przyjdzie tynkarz
Na tym etapie powstają bruzdy (rowki w ścianie na przewody), układa się peszle (karbowane rury osłonowe) i przepusty, montuje puszki i rozmieszcza punkty. To ostatni moment na zmiany w położeniu gniazd i włączników bez kucia. Tę samą chwilę wykorzystuje się na warstwę niskoprądową - LAN, alarm, domofon, a także instalację teletechniczną. Warto na budowie porównać rozmieszczenie punktów z projektem i dopytać, jeśli coś odbiega od ustaleń, bo po tynku weryfikacja wymaga odkrywki.
Rury wody i kanalizacji przed zalaniem posadzki - jaki dokument odebrać, zanim zniknie dostęp
Układa się tu rozprowadzenie, piony i podejścia instalacji wodnej i kanalizacyjnej. Po wylaniu posadzki zmiana trasy to kucie. Czego wymagać: próby szczelności przed zakryciem i protokołu z niej - zapisanego w umowie z wykonawcą jako obowiązek, nie uprzejmość. Dotyczy to całej hydrauliki, od podejść pod baterie po odpływy.
Ogrzewanie podłogowe i rozprowadzenie c.o. - co zostaje zalane w jastrychu na stałe
Ogrzewanie płaszczyznowe rozstrzyga się przed posadzką, bo pętle topią się w jastrychu - warstwie wylewki zalewającej rurki na stałe. Czego wymagać: próby ciśnieniowej przed zalaniem i protokołu. Pod płytą domyka się tu też wątek izolacji ustalonej na etapie projektu - bez niej ciepło ucieka w grunt.

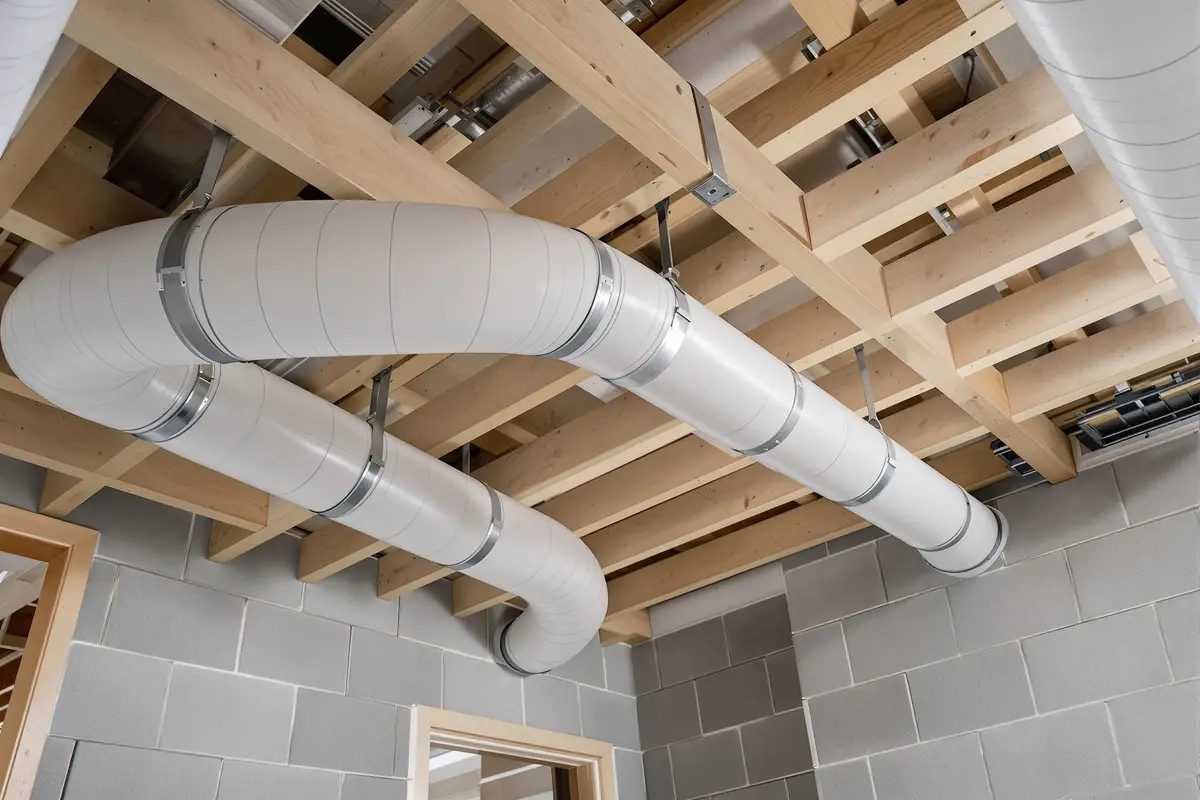

Kanały wentylacji mechanicznej - dlaczego trasy prowadzi się razem z konstrukcją stropu
Kanały biegną często w stropie i nad sufitem, dlatego trzeba je przewidzieć przed jego wykonaniem - potem brakuje miejsca. To przekłada się na wysokość pomieszczeń i zakres zabudowy sufitów podwieszanych. Każde przejście instalacji przez paroizolację osłabia szczelność powietrzną budynku, którą sprawdza osobny test (blower door).
Instalacja gazowa na tym etapie - co robi uprawniony wykonawca i jaki protokół zostaje
Rozprowadzenie instalacji gazowej wykonuje uprawniony wykonawca według projektu. Z perspektywy zamawiającego liczy się jedno: próba szczelności i protokół z niej, który zostaje w dokumentacji.
Przed zakryciem domknij i sfotografuj trasy wszystkich instalacji - zdjęcia zabezpieczają przy późniejszym wierceniu w ścianach i przy sporze z wykonawcą. Zbierz protokoły prób szczelności i ciśnieniowych, sprawdź wpis kierownika w dzienniku budowy i zachowaj te dokumenty w teczce budowy. Do zawiadomienia o zakończeniu budowy domu jednorodzinnego z protokołów instalacyjnych dołącza się tylko protokół szczelności instalacji gazowej (art. 57 ust. 1b Prawa budowlanego), ale pozostałe są dowodem, że instalacje sprawdzono przed zakryciem.
Co mogą wytrzymać instalacje przez zimę - co zostawić w stanie surowym, a czego nie wolno
Harmonogram budowy wygląda na papierze jak ciąg zadań, które można ustawić dowolnie. W praktyce polska zima przesuwa część prac niezależnie od planu - bo niektóre roboty mają reżim temperaturowy, a mróz zamyka je do wiosny. Dla budujących systemem gospodarczym przez dwa sezony to nie szczegół: od tego, co domknie się przed pierwszymi przymrozkami, zależy, czy zimą coś nie pęknie pod zasypką i w ścianie.
Pierwsza rzecz dotyczy posadzek. Wylewki nie robi się w mróz - moment zalania jastrychu zależy od temperatury w pomieszczeniu i od tego, czego wymaga konkretny materiał. Reżim - w jakiej temperaturze wolno zalewać, jak długo utrzymać warunki wiązania, kiedy można zacząć suszenie - określa wykonawca na podstawie karty technicznej mieszanki. To nie jest liczba do przyjęcia z internetu. Sprawdź kartę techniczną swojego produktu przed zamówieniem terminu, bo błąd tu jest nieodwracalny: raz wylanej posadzki nie przelewa się ponownie.
Druga rzecz to ogrzewanie podłogowe zalane w jastrychu i zostawione na zimę bez uruchomienia. Woda w pętlach, która zamarznie, rozsadza rury - a te są już pod warstwą betonu, więc dojście do nich oznacza skuwanie posadzki. Sposób zabezpieczenia na przerwę zimową - czy instalacja zostaje napełniona i jak, czy opróżniona - ustala wykonawca, który tę instalację wykonał i zna użyty materiał.
Przed wstrzymaniem prac zapytaj wykonawcę wprost: co z tego da się bezpiecznie zostawić w stanie surowym do wiosny, a co trzeba domknąć przed mrozem. Odpowiedź weź na piśmie - to ona rozstrzyga, kto odpowiada, jeśli zimą coś pęknie.
Dwa dalsze wątki wiążą się z wodą w instalacji. Próby ciśnieniowe i samo napełnianie rur wodą mają reżim temperaturowy - w mrozie nie da się ich przeprowadzić bez ryzyka, więc odbiór szczelności trzeba zmieścić w ciepłym oknie albo przełożyć na wiosnę. To przesuwa kolejne etapy, bo dostęp do rur zamyka tynk i posadzka. Osobno: pierwsze uruchomienie kotła bywa potrzebne do dosuszenia budynku przed tynkowaniem i wylewkami - to sygnał, że źródło ciepła czasem musi ruszyć wcześniej, niż sugeruje kolejność prac. Kiedy i jak - rozstrzyga wykonawca instalacji grzewczej.
Co dokłada się po tynku - biały montaż i urządzenia na gotowe ściany
Na tym etapie trasy instalacji są już w ścianach i pod posadzką - zostały zakryte przed tynkiem, a z puszek i wyprowadzeń wystają tylko końcówki przewodów i rur. Biały montaż to dokładanie widocznej części tego, co od dawna czeka w murze: osprzętu elektrycznego (gniazdka, włączniki, ramki), opraw oświetleniowych, armatury łazienkowej i kuchennej, grzejników oraz samych urządzeń - od umywalki po piec czy jednostkę wentylacyjną. Właśnie dlatego model i wygląd gniazdka albo baterii można wybrać dużo później niż przebieg przewodu: trasa jest decyzją konstrukcyjną, kolor ramki - estetyczną. W którym momencie osprzęt wchodzi względem tynku, podłogi i malowania, rozstrzyga kolejność prac wykończeniowych.
Montaż osprzętu i urządzeń - co da się jeszcze zmienić bez kucia, a co wymaga powrotu do ściany
Granica jest prosta. Bez kucia wymienia się to, co siedzi na gotowym wyprowadzeniu: osprzęt, ramki, oprawy, baterię, model grzejnika w tym samym miejscu podłączenia. Dołożenie nowego punktu - gniazdka tam, gdzie nie ma puszki, albo wyjścia wody w nowej ścianie - to już ingerencja w tynk, a w instalacji elektrycznej robota dla uprawnionego wykonawcy, nie kwestia samej estetyki.
Kolejność prac przesądza o tym, co jest odwracalne. Najpierw tynki, potem posadzki, potem malowanie, a biały montaż na końcu - bo wkręcanie ramki w świeżo pomalowaną ścianę nie zostawia śladów, a kucie w niej już tak. Przy wyborze osprzętu i urządzeń warto sprawdzić oznakowanie: wyrób objęty przepisami unijnymi nosi znak CE, a wyrób budowlany wprowadzany na rynek według przepisów krajowych - znak budowlany B. Jeden wyrób ma zwykle jedno z tych oznaczeń, a nie oba - szuka się go na opakowaniu i w dokumentach. Przy każdym urządzeniu sprawdź kartę techniczną swojego produktu, bo to ona, nie opis w sklepie, decyduje o warunkach gwarancji.
Model gniazdka, baterii czy grzejnika zmienisz w każdej chwili. Miejsce ich podłączenia - nie, bez kucia w wykończonej ścianie. Rozmieszczenie punktów ustala się na etapie tras, nie przy białym montażu.
Rozruch i regulacja instalacji - co robi fachowiec, zanim powie "działa"
Zamontowane urządzenie to jeszcze nie działająca instalacja. Źródło ciepła ma pierwsze uruchomienie, instalacja grzewcza napełnienie i odpowietrzenie, a wentylacja mechaniczna ustawienie wydatków powietrza w poszczególnych pomieszczeniach. Osobną czynnością jest równoważenie hydrauliczne - rozdzielenie przepływu tak, by do każdego grzejnika i pętli podłogówki trafiała właściwa ilość wody. To nie to samo co włączenie kotła: bez równoważenia część pomieszczeń grzeje się szybciej, część wcale, a rachunek rośnie.
Przy przekazaniu warto wymagać dokumentów, nie samego zapewnienia, że „chodzi": protokołu regulacji wentylacji z ustawionymi wydatkami oraz protokołu pierwszego uruchomienia źródła ciepła wykonanego przez autoryzowany serwis. To drugie bywa warunkiem gwarancji producenta - uruchomienie urządzenia przez kogokolwiek innego potrafi ją unieważnić, zanim zacznie się grzać pierwszy sezon.
Odbiory instalacji - jakie dokumenty bierzesz od wykonawcy i po co zostaną na lata
Są dwa różne odbiory i warto ich nie mylić. Pierwszy to odbiór wykonawczy - między inwestorem a ekipą, moment, w którym sprawdzasz, czy robota jest skończona i czy należy się płatność. Drugi to zestaw dokumentów, które trafiają do nadzoru budowlanego przy zawiadomieniu o zakończeniu budowy. Pierwszy robisz dla siebie, drugi dla urzędu. Przy domu jednorodzinnym do urzędu trafia z protokołów instalacyjnych tylko protokół szczelności instalacji gazowej (art. 57 ust. 1b Prawa budowlanego) - komplet protokołów i tak warto odebrać przy odbiorze wykonawczym, bo to on dokumentuje, że instalacje są sprawne i bezpieczne.
Dokumenty z odbiorów to nie papierkowa formalność. Bez nich ubezpieczyciel może odmówić wypłaty po zalaniu albo pożarze, serwis - naprawy z gwarancji, a przyszły nabywca domu zapyta o nie przy pierwszym spotkaniu. Zasada jest prosta: pomiary i protokoły sporządza oraz podpisuje osoba z uprawnieniami, a Twoja rola to odebrać je kompletne i przechować.
Teczka branżowa - jakie protokoły i pomiary zebrać po każdej instalacji
| Instalacja | Dokument | Kto podpisuje |
|---|---|---|
| Woda, c.o. | protokół próby szczelności | instalator |
| Gaz | protokół próby szczelności instalacji gazowej | uprawniony instalator |
| Elektryka | protokół pomiarów elektrycznych | osoba ze świadectwem kwalifikacyjnym obejmującym pomiary (potocznie „uprawnienia SEP”) |
| Wentylacja | dokumentacja regulacji i nastaw | wykonawca |
| Komin | opinia kominiarska | mistrz kominiarski, a przy przewodach z ciągiem wymuszonym osoba z uprawnieniami budowlanymi odpowiedniej specjalności |
Protokół pomiarów elektrycznych obejmuje zwykle m.in. sprawdzenie skuteczności ochrony przeciwporażeniowej i rezystancji izolacji - zakres badań odbiorczych opisuje norma PN-HD 60364-6, a dobiera go osoba wykonująca pomiary. Podpisuje go osoba ze świadectwem kwalifikacyjnym obejmującym pomiary - może to być elektryk montujący, jeśli sam ma takie świadectwo. Opinia kominiarska potwierdza drożność i prawidłowość przewodów spalinowych oraz wentylacyjnych - przy domu jednorodzinnym nie dołącza się jej do zawiadomienia o zakończeniu budowy (art. 57 ust. 1b Prawa budowlanego), ale zostaje w dokumentacji budynku. Geodezyjna inwentaryzacja powykonawcza to naniesienie przebiegu przyłączy na mapę przez geodetę - bez niej urząd nie przyjmie kompletu.
Do teczki dołóż też dokumenty wyrobów. Deklaracja właściwości użytkowych (DWU) dotyczy samego wyrobu - rury, kabla, urządzenia - i potwierdza jego parametry. Karta techniczna mówi, na jakich warunkach działa gwarancja. Krajowa Ocena Techniczna (KOT, dawna aprobata techniczna) pojawia się przy wyrobach nietypowych, dla których nie ma normy zharmonizowanej. DWU wystawia producent wyrobu. Przy protokołach z prób i pomiarów warto z kolei sprawdzić, czy mają datę, czytelny podpis i dane osoby, która je wykonała - bez tego trudno potem wykazać, kto i kiedy sprawdził instalację.
Zawiadomienie o zakończeniu budowy - jakie dokumenty i do kogo trafiają
Do zawiadomienia o zakończeniu budowy domu jednorodzinnego dołącza się oświadczenie kierownika budowy o zgodności wykonania z projektem, a z protokołów instalacyjnych tylko protokół badania szczelności instalacji gazowej (art. 57 ust. 1b Prawa budowlanego) - pozostałe zostają w Twojej teczce. Kierownik domyka w dzienniku budowy to, co zaczął przy zakrywaniu instalacji - jego wpisy i podpis spinają całość. Jeśli brakuje któregoś protokołu, wracasz do wykonawcy, który miał go sporządzić. Gdy odmawia, podstawą jest umowa i zapis o odbiorze końcowym - dlatego warto, by obowiązek dostarczenia protokołów był w niej wpisany wprost.
Gwarancje i karty urządzeń - co zebrać, żeby serwis nie odmówił naprawy
Karty gwarancyjne, instrukcje i warunki ważności gwarancji zbierasz osobno dla każdego urządzenia. Część producentów uzależnia gwarancję od udokumentowanego pierwszego uruchomienia przez autoryzowany serwis oraz od okresowych przeglądów - bez wpisu do karty serwis po awarii odmówi naprawy na koszt producenta. Sprawdź kartę techniczną swojego produktu, bo to ona, nie ulotka, rozstrzyga o warunkach. Dokumentację uporządkuj w jednym segregatorze z przekładkami według branż, a skany trzymaj w chmurze opisane nazwą urządzenia i rokiem montażu - po kilku latach to jedyny sposób, by znaleźć właściwy papier w pół minuty.
Co da się dołożyć później bez kucia - i gdzie przebiega granica
Po wprowadzeniu kuszące jest dokładanie kolejnych instalacji, ale granica przebiega w jednym miejscu: tam, gdzie zaczyna się kucie ścian i posadzek. Rozwiązania natynkowe i bezprzewodowe dołoży się na gotowe w każdej chwili. Wszystko, co ma biec w bruździe pod tynkiem albo w jastrychu, oznacza powrót do stanu surowego - z tynkiem do skucia, posadzką do rozkucia i malowaniem od nowa. Dlatego najtańsza decyzja o przyszłej instalacji zapada na etapie projektu, gdy można zostawić furtki, które nic jeszcze nie kosztują poza przemyśleniem.
Instalacje do dołożenia na gotowe - fotowoltaika, ładowarka i rozwiązania bezprzewodowe
Bez ingerencji w ściany dołożysz sterowanie bezprzewodowe oświetleniem i ogrzewaniem, osprzęt natynkowy, a także instalację fotowoltaiczną na dachu i ładowarkę do auta - o ile wcześniej przygotowano miejsce. Montaż paneli to praca na dachu i podłączenie do rozdzielnicy, a nie kucie wnętrza. Każda z tych rzeczy czegoś jednak wymaga: wolnego miejsca w rozdzielnicy na dodatkowe zabezpieczenia, przygotowanego przepustu z dachu albo od miejsca parkingowego do pomieszczenia technicznego oraz zapasu mocy w przyłączu. Jeśli przyłącze zamówiono na styk z obecnym zużyciem, ładowarka i pompa ciepła naraz mogą go przekroczyć - a zwiększenie mocy to osobna procedura u operatora.
Co sprawdzić, zamawiając montaż fotowoltaiki: czy instalator jest certyfikowany, jaki falownik proponuje i jaki dokument zostaje po uruchomieniu. Podłączenie instalacji do sieci wykonuje uprawniony elektryk i to on odpowiada za pracę w rozdzielnicy.
Energię z paneli rozlicza się obecnie w modelu net billing - energię oddaną do sieci wycenia się według cen rynkowych, a jej wartość rozlicza się z wartością energii pobranej z sieci. Zasady i progi się zmieniają, a od nich zależy opłacalność instalacji. Przed zamówieniem paneli sprawdź aktualny model rozliczeń u swojego sprzedawcy energii - to on prowadzi rozliczenie i zna bieżące warunki.
Rezerwy w projekcie - co przewidzieć teraz, żeby nie kuć za pięć lat

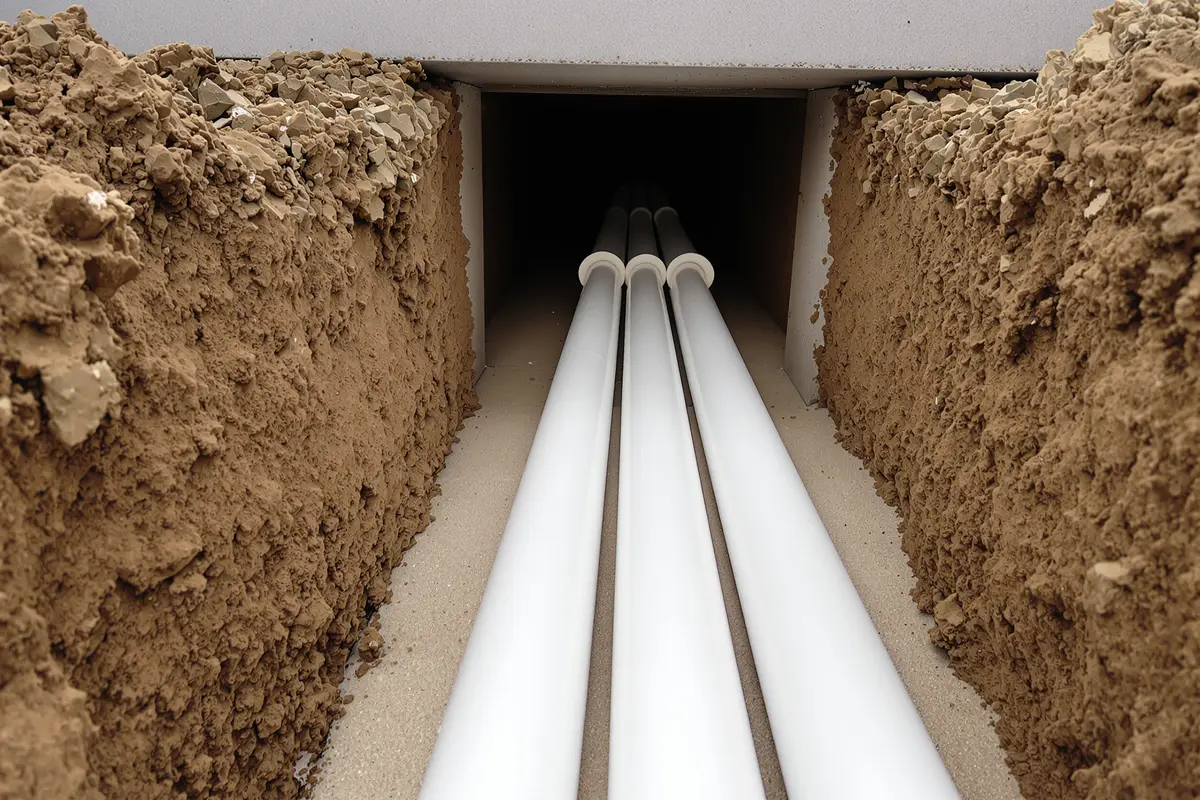

Rezerwa to coś, co zostawia się celowo pustym. Puste przepusty w fundamencie i stropie, peszle bez przewodów ułożone na przyszłą trasę, zapas mocy w przyłączu większy niż bieżące potrzeby, miejsce w pomieszczeniu technicznym na urządzenie, którego dziś nie ma. Żadna z tych rzeczy nie kosztuje dużo na etapie projektu, a każda oszczędza skuwania za kilka lat.
W rozmowie z projektantem te rezerwy trzeba nazwać wprost. Konkretne sformułowania, które warto użyć: „proszę przewidzieć pusty przepust od parkingu do rozdzielnicy pod przyszłą ładowarkę", „proszę zostawić zapas miejsca w rozdzielnicy na dodatkowe obwody", „proszę zwymiarować pomieszczenie techniczne z rezerwą na bufor i dodatkowe źródło ciepła", „proszę zaprojektować trasę peszla na sieć na przyszłość". Zapisane w projekcie wiążą wykonawcę - ustne ustalenie na budowie znika razem z ekipą.
Kolejność decyzji w pigułce - sześć momentów i kto rozstrzyga na każdym z nich
Cały przewodnik sprowadza się do sześciu momentów, w których zapada decyzja o instalacji, i do tego, kto się pod nią podpisuje. Poniższa oś czasu zbiera je w jednym miejscu - od pierwszej rozmowy po odbiór. Zasada jest stała: inwestor wybiera standard i budżet, projektant branżowy liczy i podpisuje parametry, operator wydaje warunki, uprawniony wykonawca montuje, a kierownik budowy pilnuje kolejności i odbiera to, co znika pod tynkiem i jastrychem.
| Moment | Co zapada | Kto rozstrzyga |
|---|---|---|
| Przed projektem | źródło ciepła, sposób wentylacji, standard instalacji | inwestor |
| Warunki i przyłącza | dostępność prądu, wody, kanalizacji, gazu | operator sieci |
| Projekt branżowy | moce, przekroje, trasy, dobór urządzeń | projektant branżowy |
| Przed zakryciem | poprawność tego, co wejdzie w ściany i jastrych | kierownik budowy |
| Montaż | wykonanie zgodne z projektem i pomiary | uprawniony wykonawca |
| Odbiór | komplet protokołów do teczki budynku | kierownik budowy |
Trzy rozmowy do odbycia przed pierwszą łopatą
Zanim ekipa wejdzie na działkę, warto odbyć trzy rozmowy. Pierwsza - z projektantem branżowym, który z metrażu i standardu wyliczy parametry i poda, co zależy od czego. Druga - z operatorami mediów, bo to oni mówią, czy sieć w ogóle jest i na jakich warunkach się do niej podłączyć. Trzecia - z wykonawcą o koordynacji branż, czyli o tym, kto pilnuje, by elektryk nie wszedł w trasę wentylacji. Uprawnienia projektanta i kierownika budowy da się sprawdzić w rejestrach prowadzonych przez okręgowe izby: inżynierów budownictwa oraz architektów. To perspektywa zamawiającego - numer wpisu można zweryfikować przed podpisaniem umowy.
Po czym poznać, że zrobiono źle - sygnały ostrzegawcze
- brak protokołu odbioru instalacji przed jej zakryciem tynkiem albo jastrychem,
- instalacja bez dokumentacji fotograficznej tras - później nie ma jak odtworzyć, gdzie co biegnie,
- osprzęt i wyroby bez wymaganego oznakowania (CE albo znaku budowlanego B) i bez dokumentów,
- projekt branżowy bez podpisu osoby z uprawnieniami.
Instalacji gazowej, elektryki, podłączenia kotła i przewodów spalinowych nie wykonuje się samodzielnie - robi to uprawniony fachowiec, a odbiera kominiarz albo osoba z uprawnieniami. To perspektywa odbioru, nie wykonania: bez protokołu szczelności instalacji gazowej nie złożysz kompletnego zawiadomienia o zakończeniu budowy domu, a bez pozostałych protokołów i pomiarów nie masz dowodu, że instalacja jest bezpieczna - nawet jeśli fizycznie działa.
Z całej budowy zostaje teczka, która żyje dłużej niż ekipa: warunki przyłączenia, projekty branżowe z podpisami, protokoły prób szczelności i pomiarów, dokumentacja fotograficzna tras oraz karty i gwarancje urządzeń. To one, nie pamięć, odpowiadają po latach na pytanie, co i gdzie jest w ścianach.
Stan prawny na 14.10.2026. Data przeglądu treści: 01.01.2027. Artykuł opisuje przepisy i procedury - nie zastępuje projektu ani ekspertyzy.
